お客様にお伺いしたご要望と
工事開始から完成までの様子
江別市 S様邸
施工日:2019.08.07(水)
                    杭状地盤補強工事
-

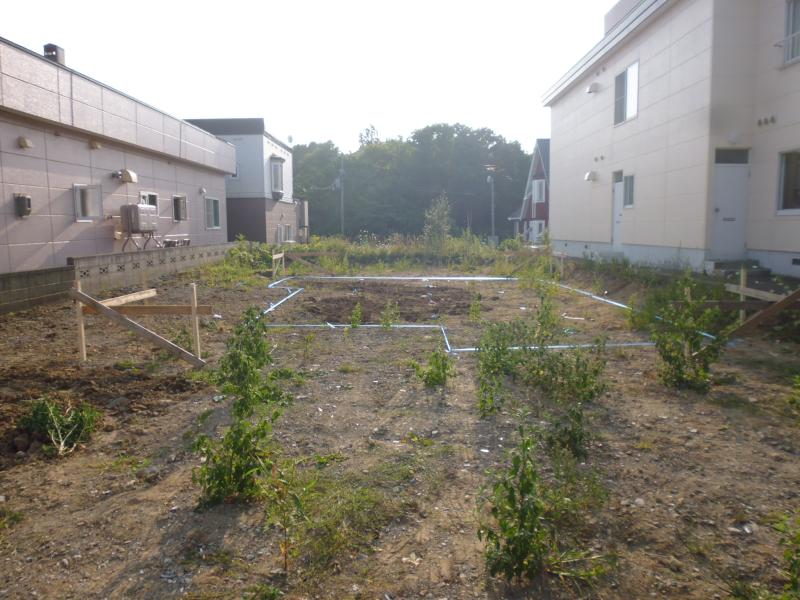

2019.05.10 敷地:全景
 -



2019.07.28 地鎮祭
 -



2019.07.28 同左
 -

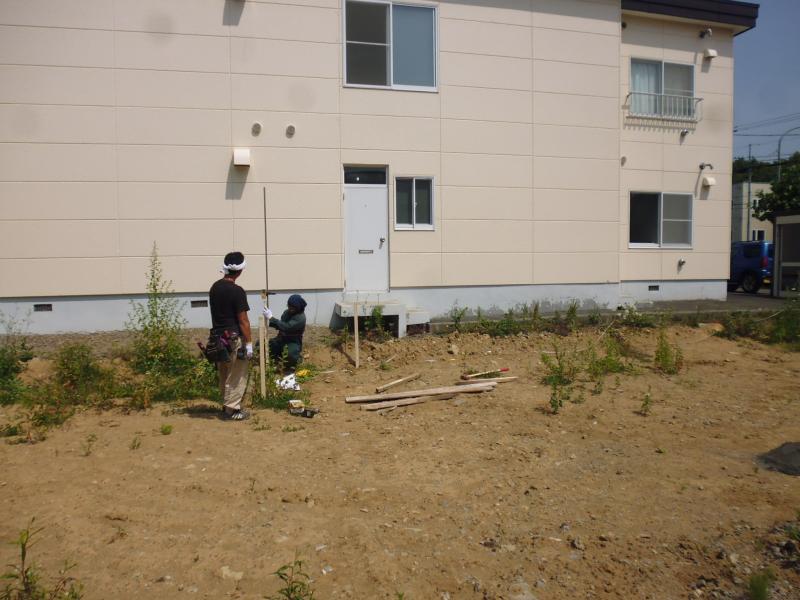

2019.08.06 やり方出し:建物の位置等を敷地に出す
 -



2019.08.06 同左:既存建物の水道メーター撤去工事も同時進行。
 -



2019.08.06 縄張り:青色のビニールテープが建物の位置。
 -



2019.08.07 杭打ち工事:全景(杭径250mm・杭長5.5~7.0m 31本)
 -



2019.08.07 同左:杭吊り込み⇒
 -



2019.08.07 同左:打ち込み位置に移動
 -



2019.08.07 杭打ち工事:打ち込み位置に移動⇒
 -



2019.08.07 杭打ち工事:オーガーもみ⇒
 -



2019.08.07 同左:圧入開始
 -



2019.08.07 杭打ち工事:所定の深さまで圧入⇒
 -



2019.08.07 同左:圧入後、所定の高さまで押し込み作業⇒
 -



2019.08.07 同左:終了
