TOP > 最新工事状況BLOG > 安平町追分ファーム社員食堂新築工事 > 杭打ち工事
お客様にお伺いしたご要望と工事開始から完成までの様子

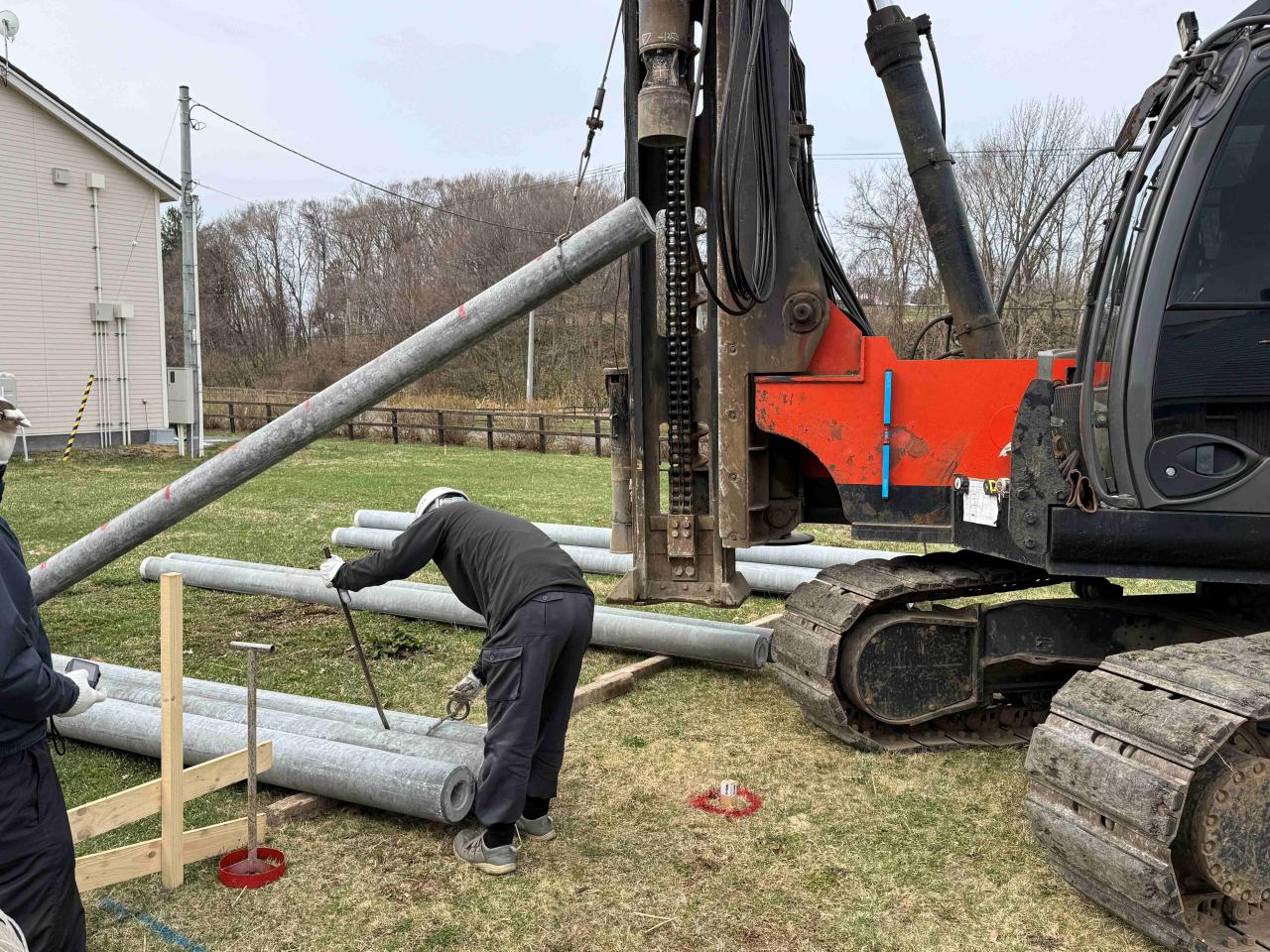

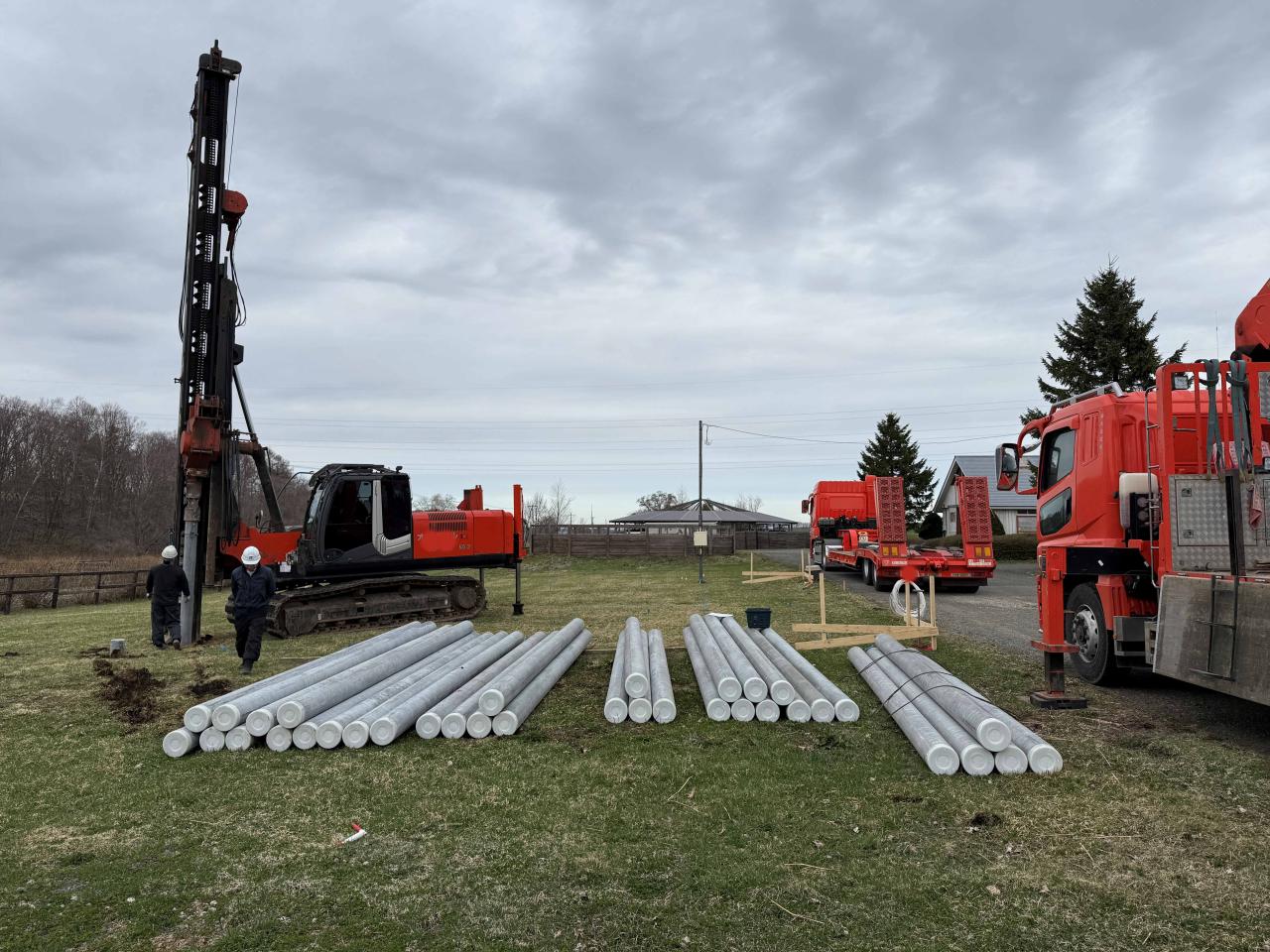

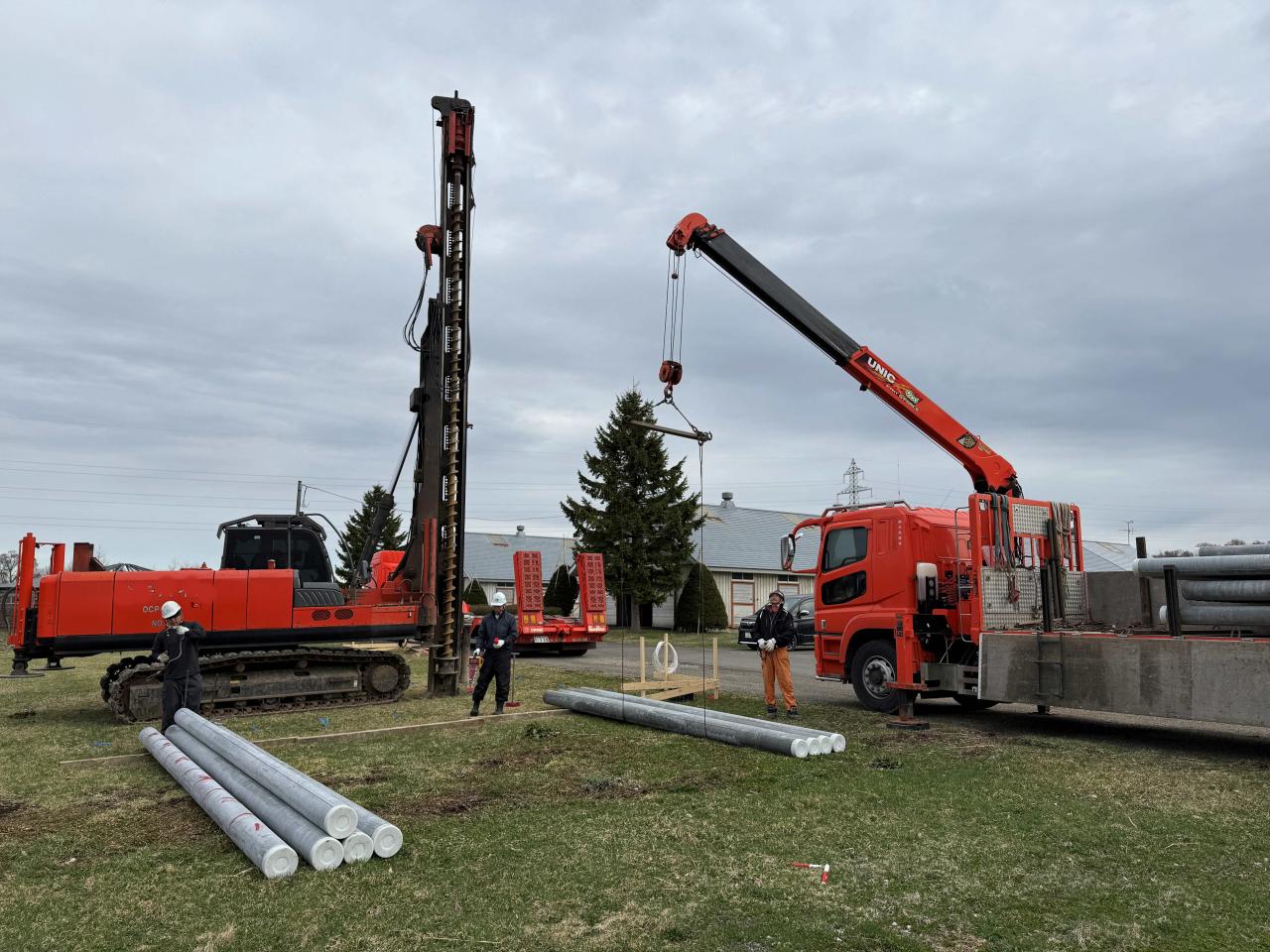

杭搬入(長さ5~6m)59本
同左

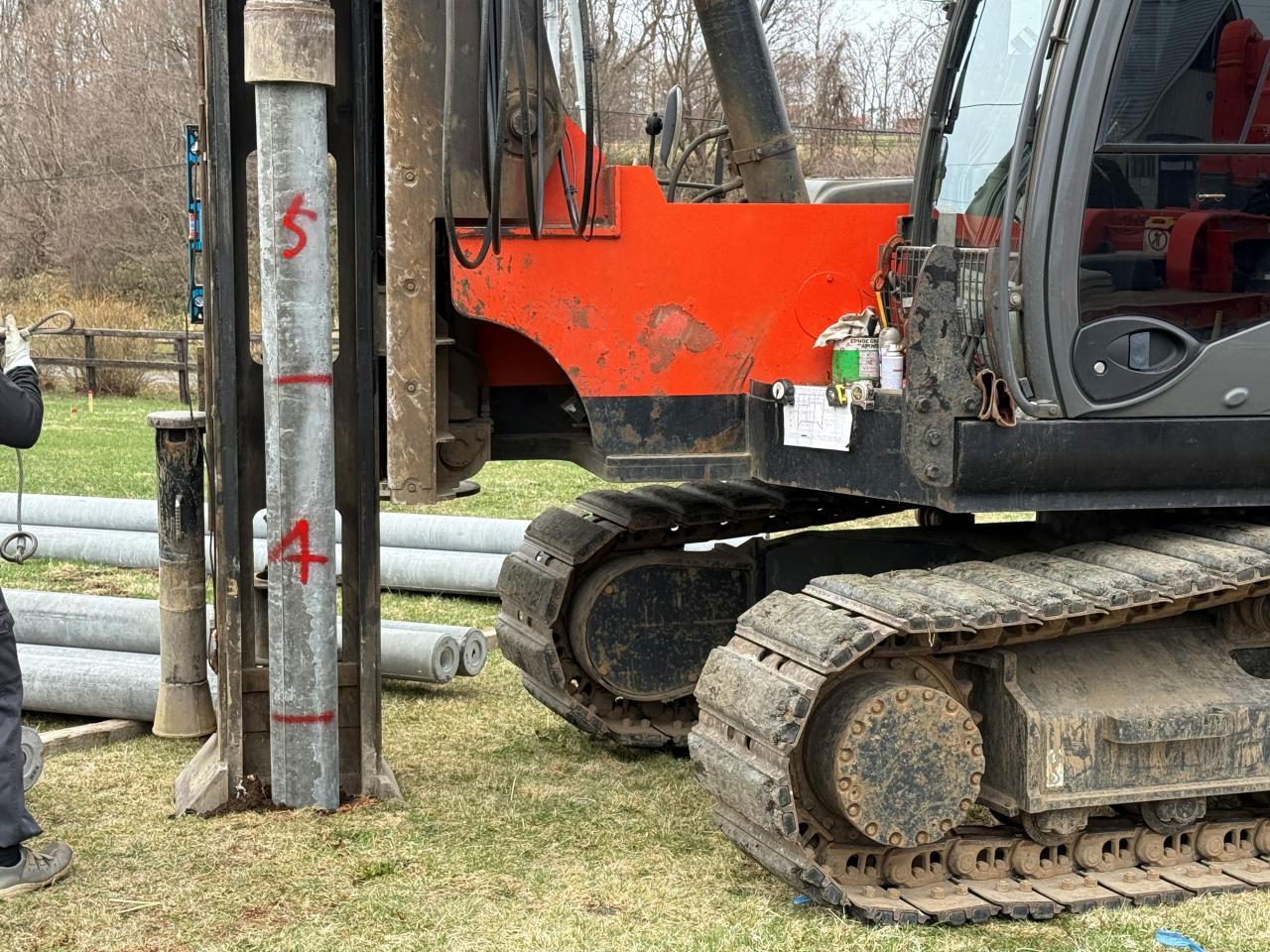

コンクリート杭(径20mm、長さ5~6m)

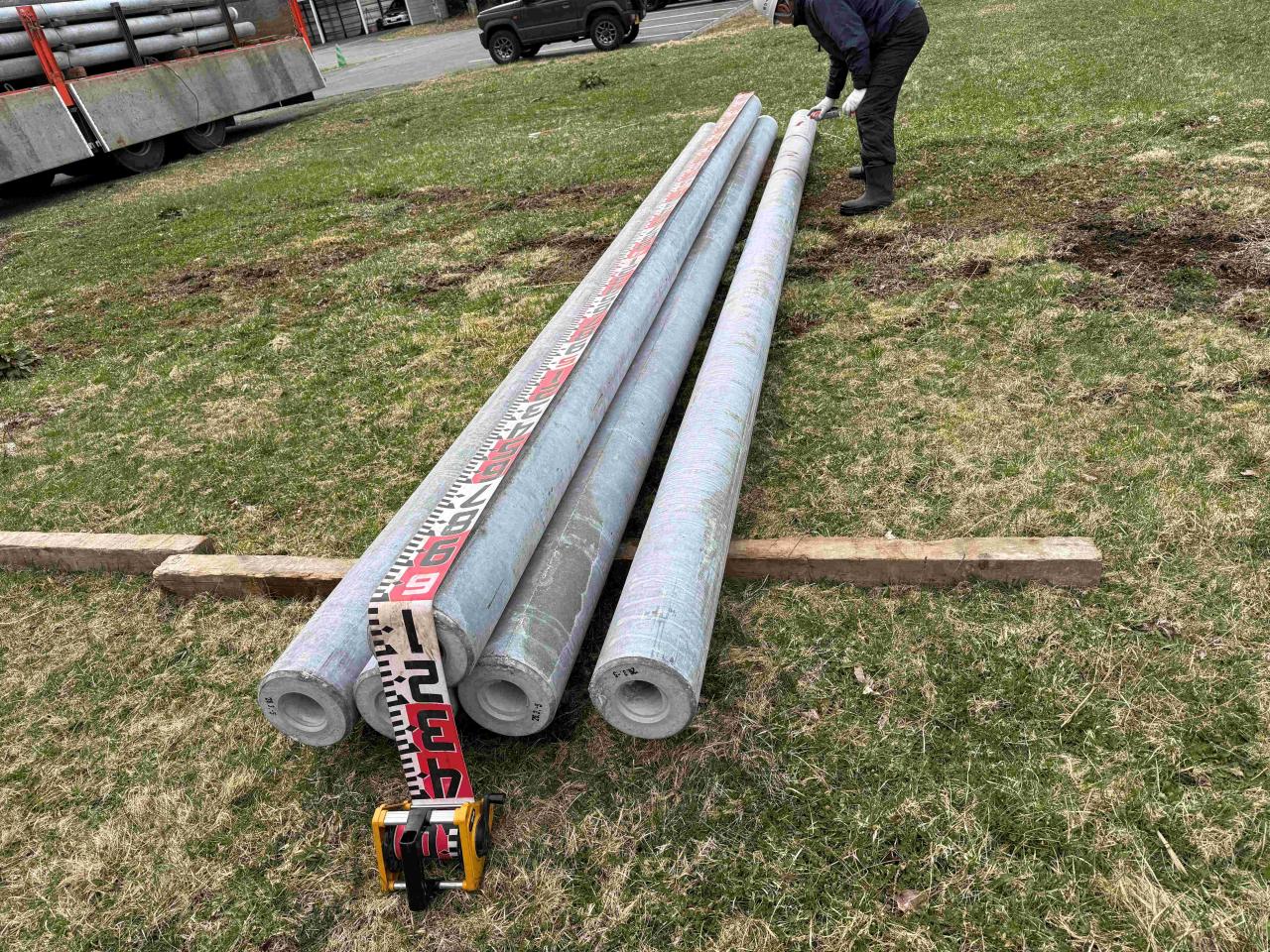

試験施工1:パイルスケール使用

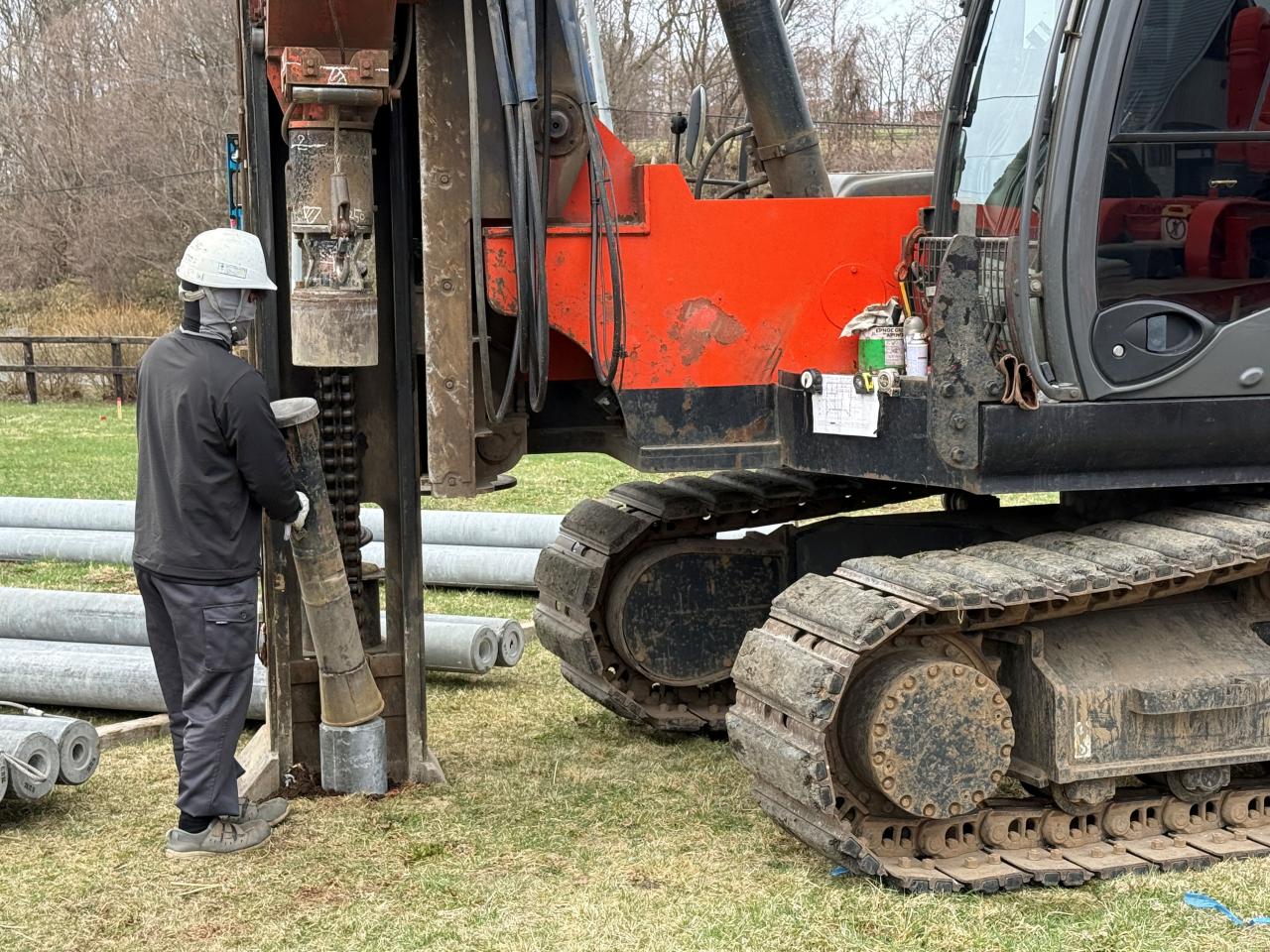

試験施工1:パイル吊り込み

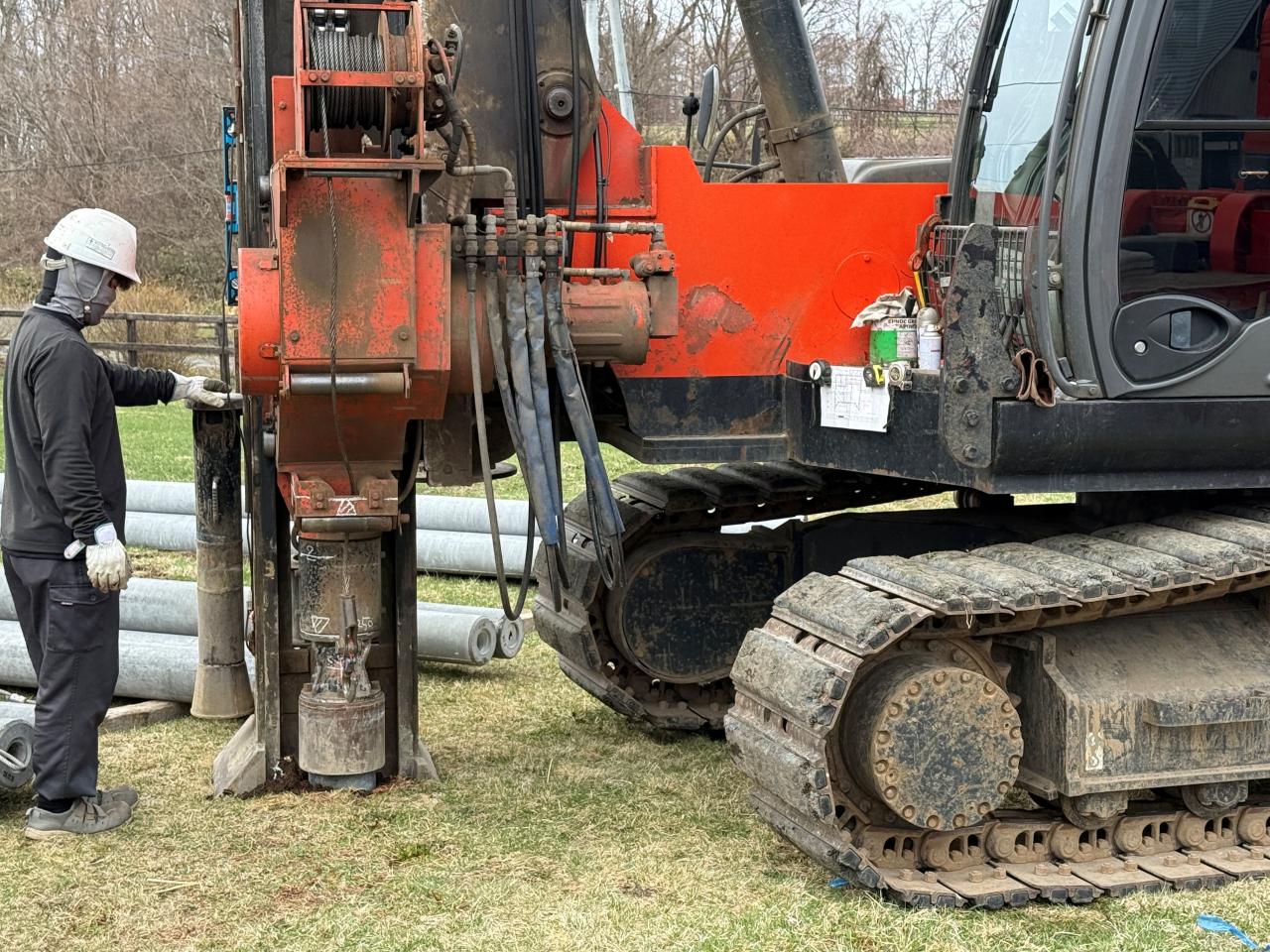

試験施工1:オーガーセット

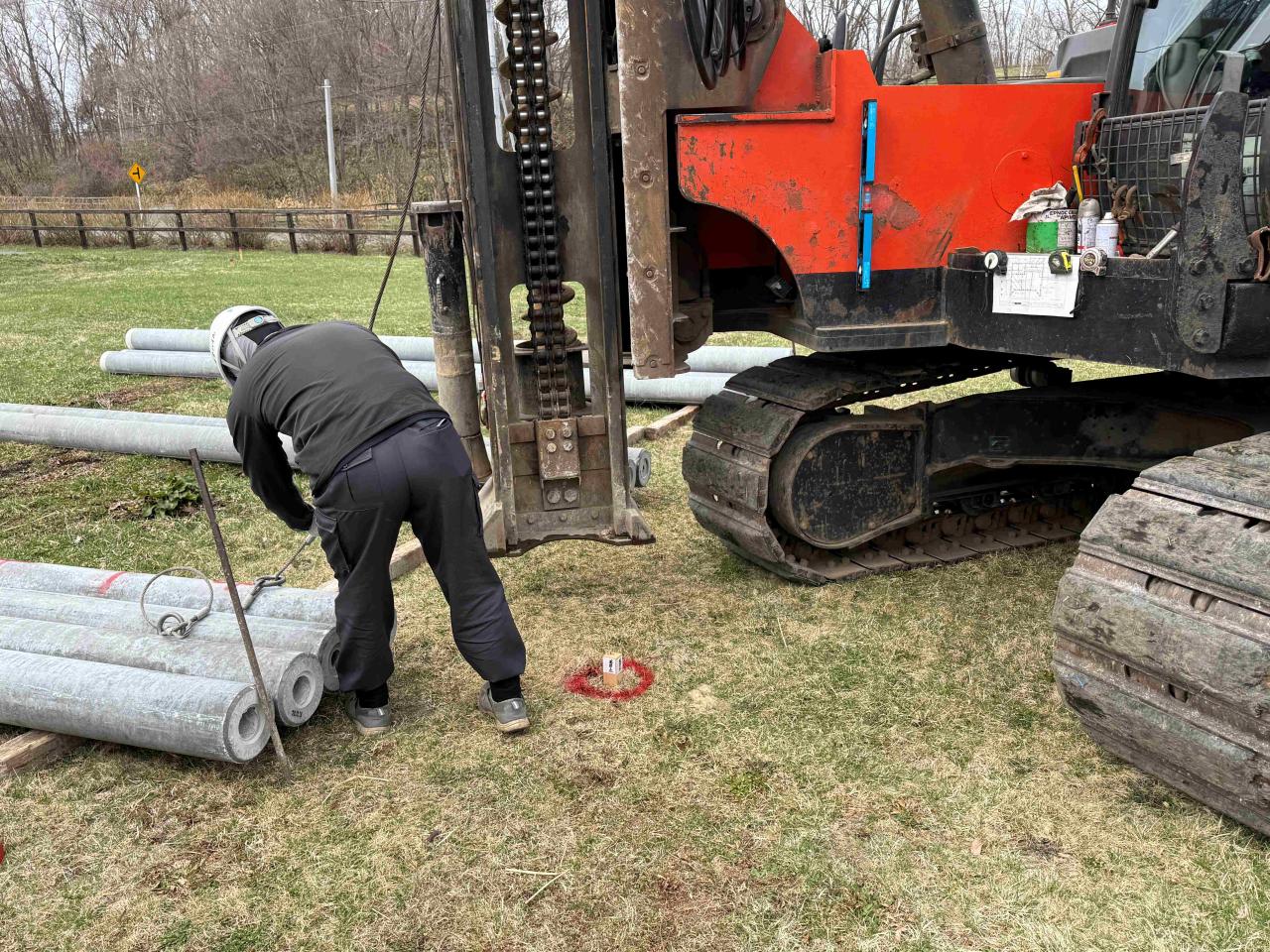

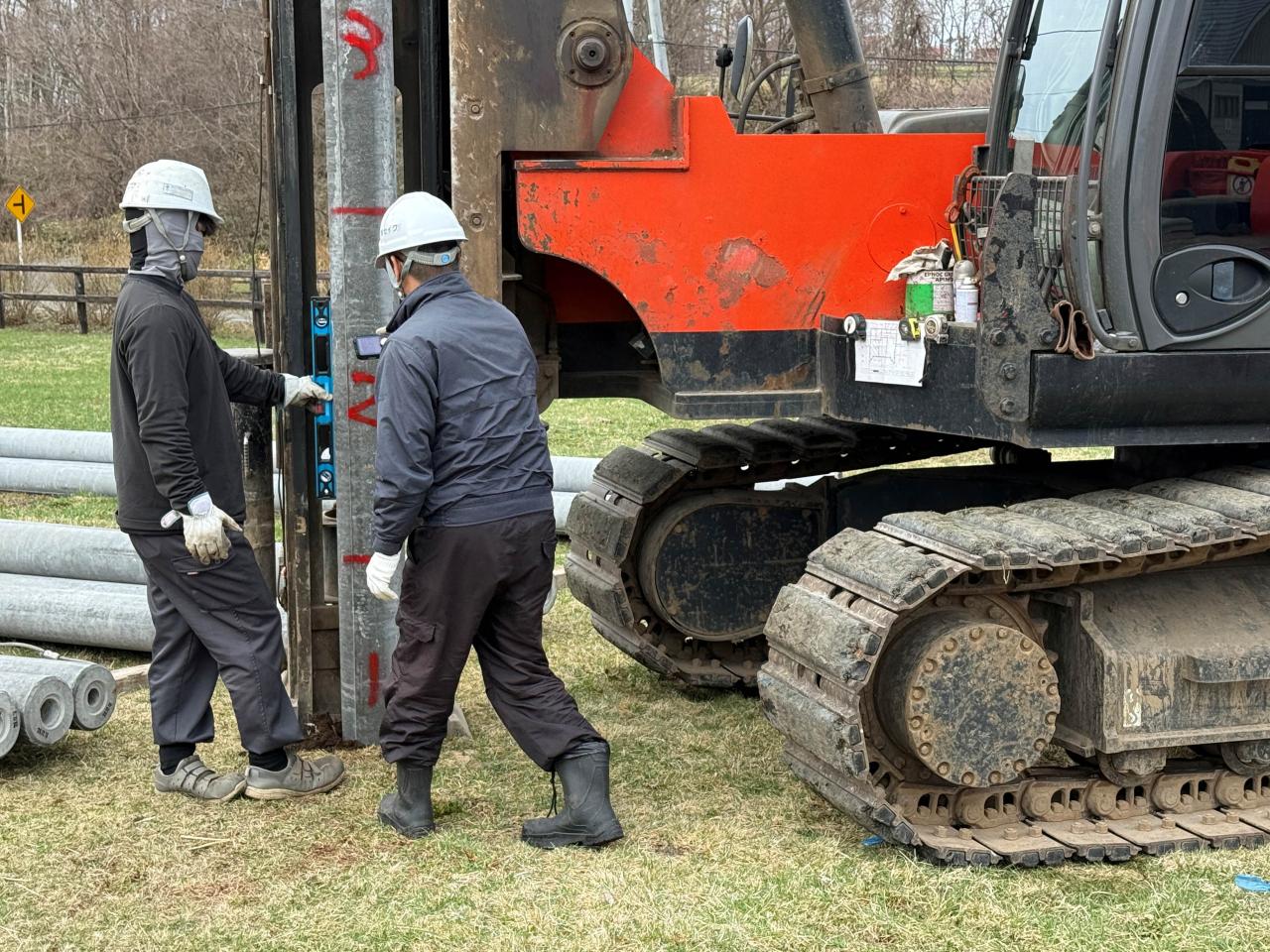

試験施工1:建込み・鉛直確認

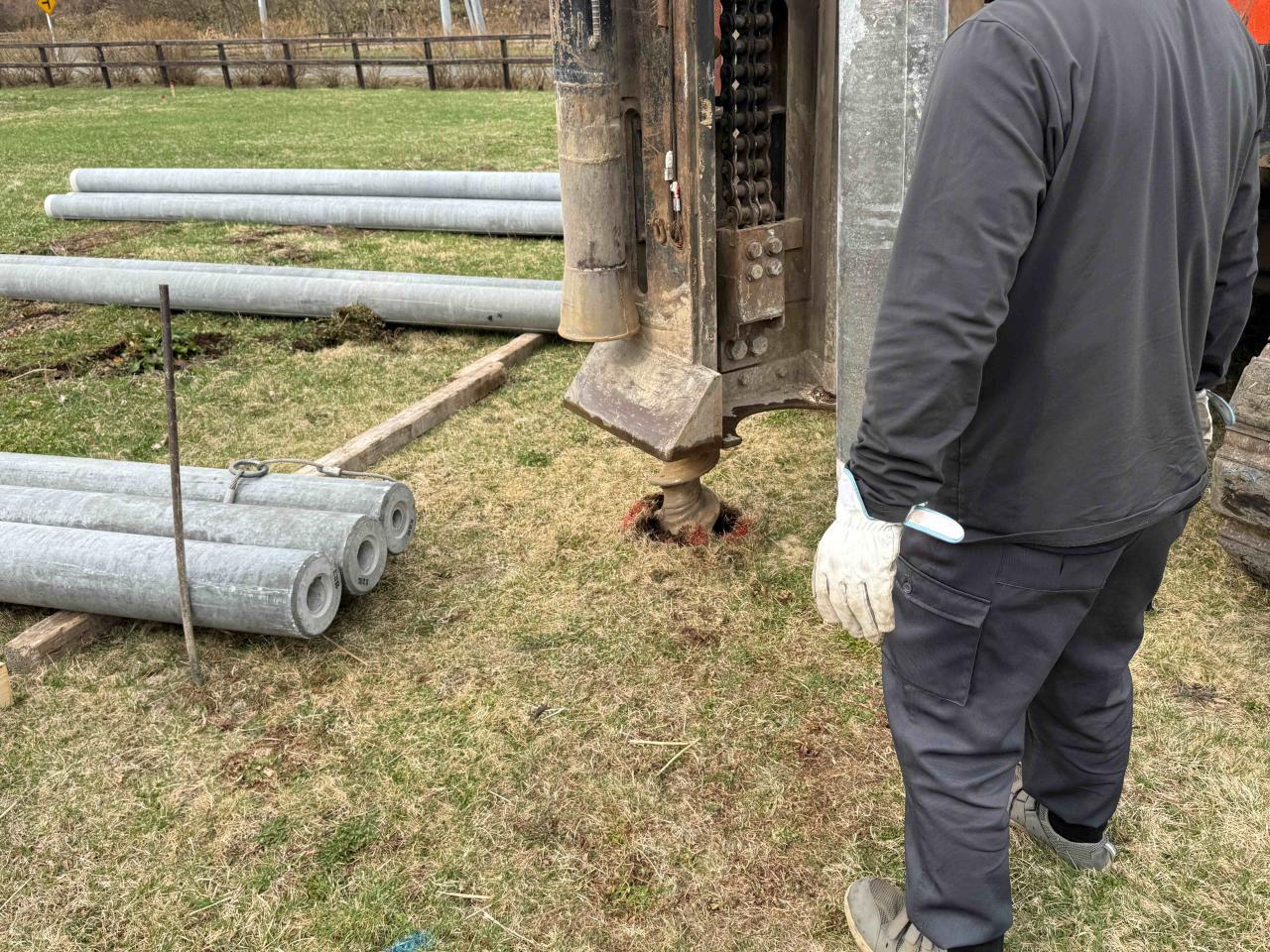

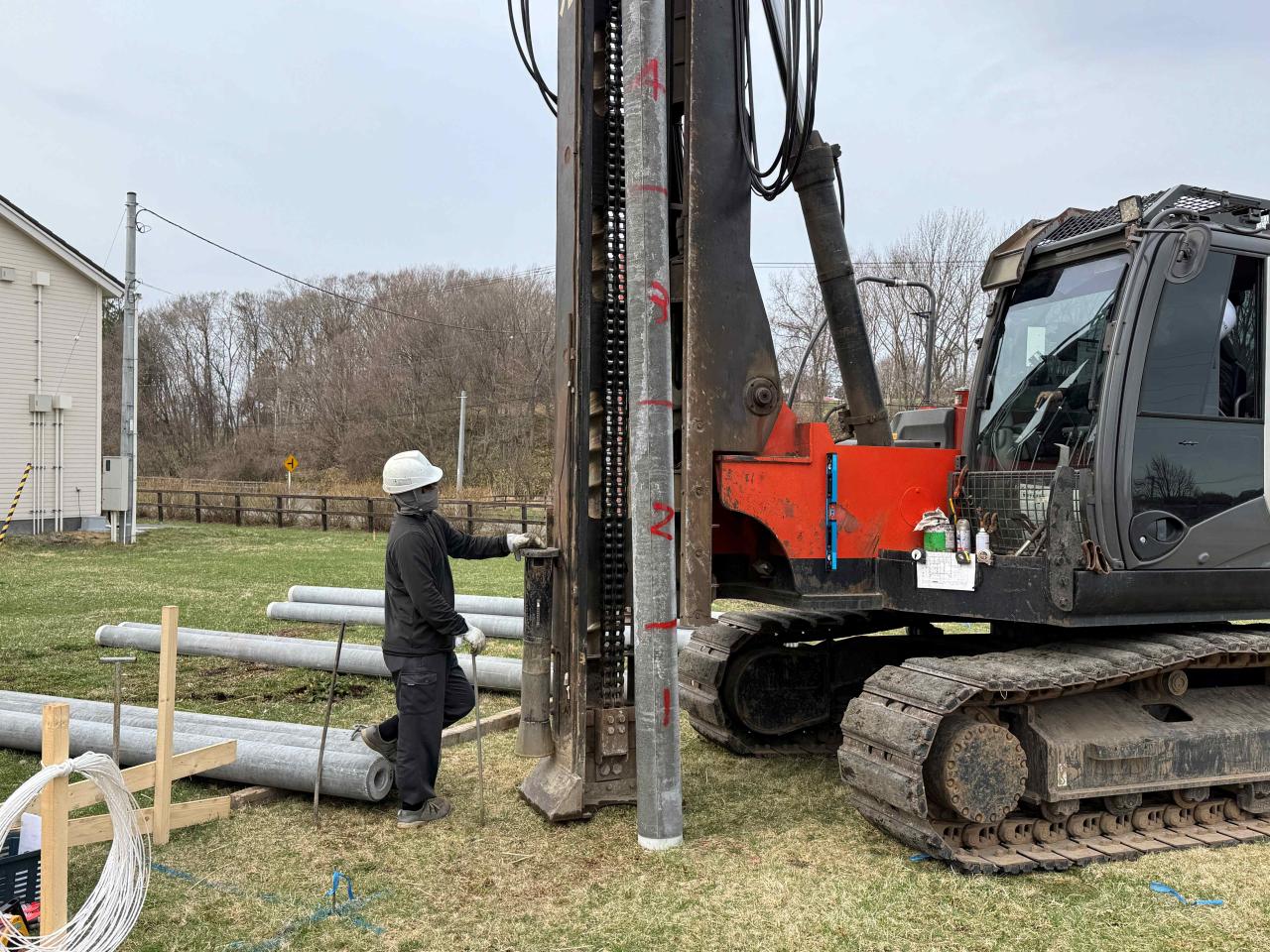

試験施工1:圧入開始

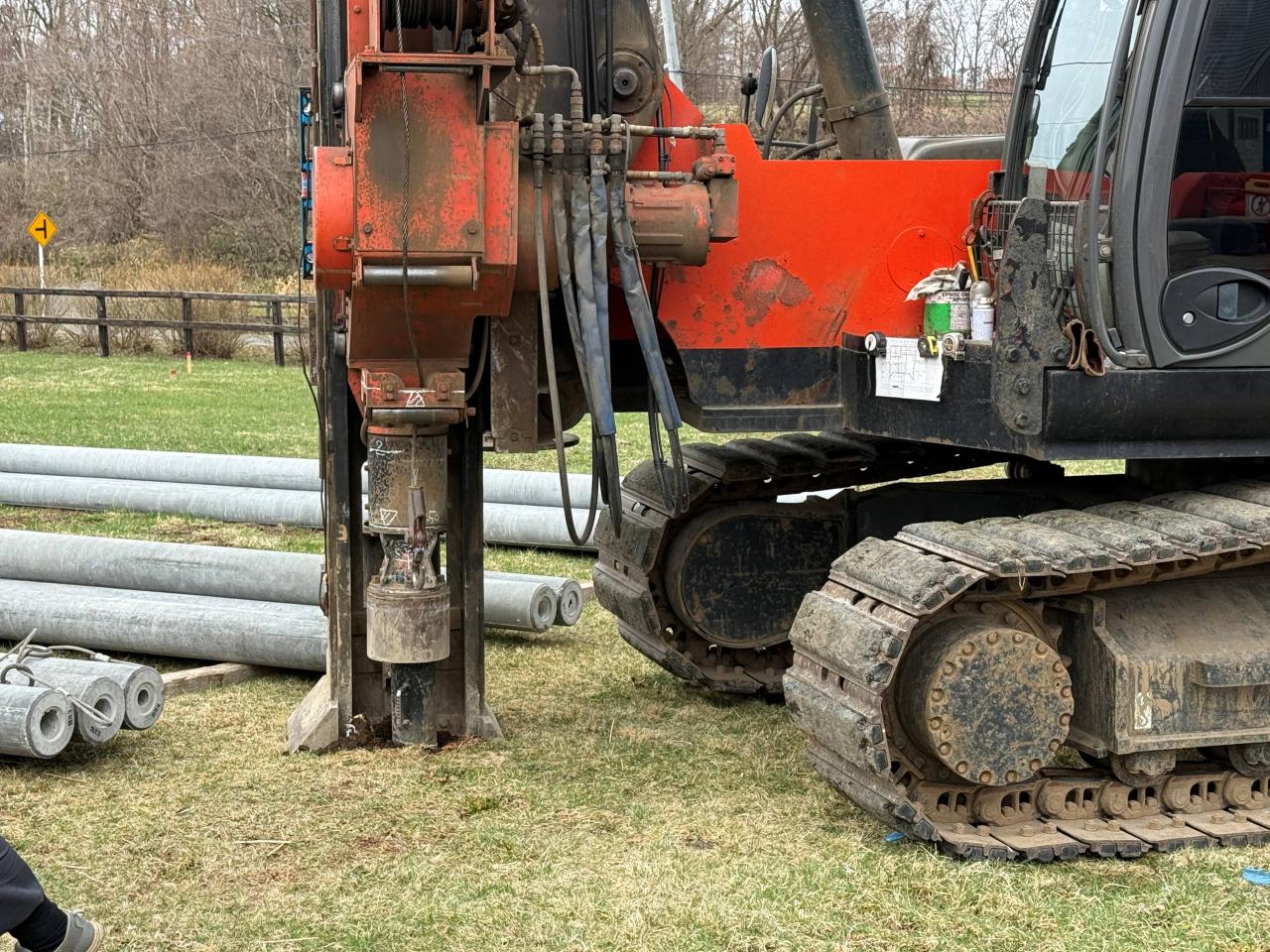

試験施工1:ヤットコ使用
試験施工1:最終圧入

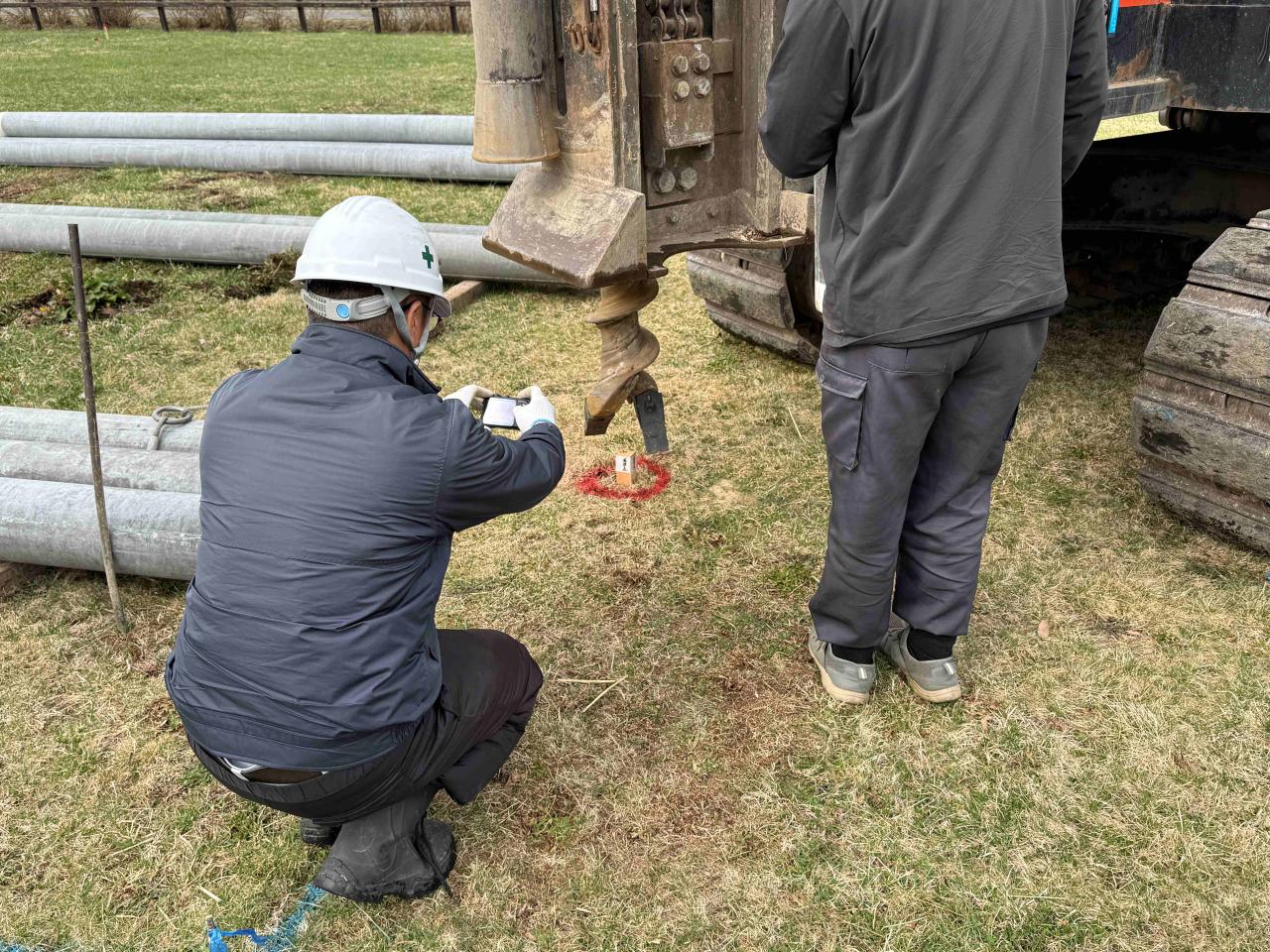

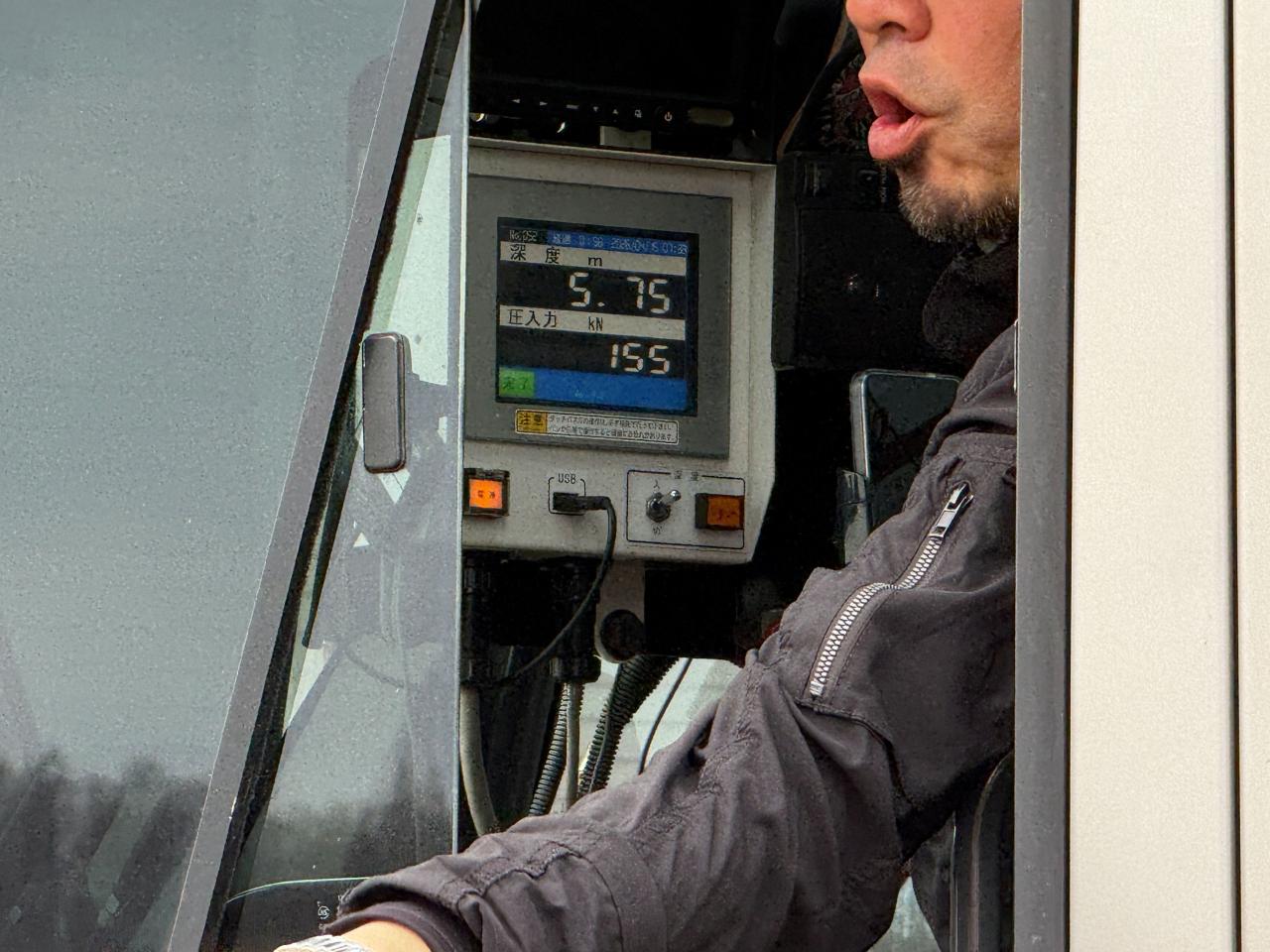

試験施工1:測定装置による計測
試験施工1:最終圧入後状況
本施工状況:全景
